为便于高精尖中心各研究团队在窦店基地更好的开展试验工作,2019年3月12日,北京上地建筑装饰工程有限公司团队进入中心窦店基地办理装修相关手续,这标志着窦店基地实验室的装修工作正式拉开帷幕。
本次主要针对窦店基地2号楼1层、3层所有房间进行装修,包括:生物力学与医用植介入技术、再生医学与组织工程、生物材料、生物医学信息与智能诊断、医学智能治疗技术、空天特殊环境生命保障6个方向的实验室建设,计划工期为103天,总装修面积为3070平方米,预计于2019年6月中旬完工。

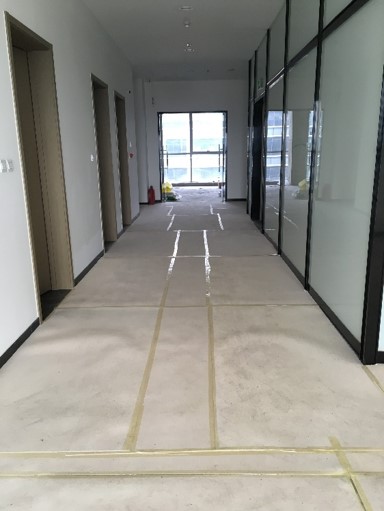

图1 装修工人完成成品保护工作
3月15日,装修工人开始进行施工前的准备工作,对本次即将装修的楼层进行成品保护(包括过道的保护、装修区域内的空调面板和消火栓的保护以及货运电梯内部的保护)和施工材料的就位。

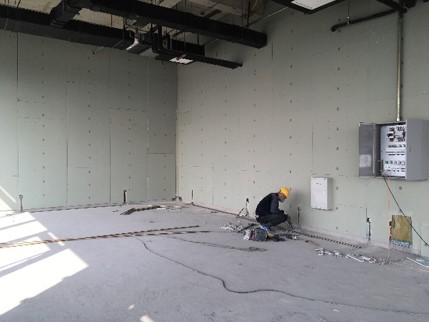

3月16日人员正式进场对强、弱电等隐蔽工程施工,主要涵盖电源插座、网络插座、开关、照明的电缆管的预制和电缆的敷设,由于强、弱电工程的相关工作需要开槽凿墙作业,噪音较大,中心工程管理人员与装修公司进行协调,要求合理计划、合理安排,从而减少噪音给园区内邻近单位带来的影响。

图2 相关单位进行隐蔽工程验收工作

图3 隐蔽工程验收会现场
在基地管委会、物业单位的全力协调下、中心师生们的大力支持下、装修公司的积极配合下,隐蔽工程比原计划提前了半个月左右完工。
4月11日,中心组织北航医工交叉研究院、管理单位(基地管委会、物业单位)、设计单位、施工单位召开了窦店园区2#楼(1层、3层)装修工程项目隐蔽工程验收会。会上通过了对施工中过程资料的核查和现场检查,参与验收的各单位对隐蔽工程的施工质量给出了高度的评价,并达成了验收合格的一致意见。

图4 装修工人进行线槽施工

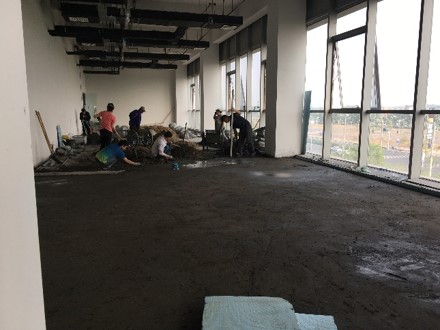

图5 装修工人进行地面找平施工
装修团队后期将完成地面找平、贴地砖(胶)、墙面处理、喷漆等一系列工作,期待实验室装修早日完工,为高精尖中心老师与学生的试验工作提供更多便利条件,迎接更多老师和同学进驻基地。
